Валерий Лимаренко: российских специалистов ждет новоселье на АЭС "Бушер"

Читать ria.ru в
Дзен

Госкорпорация "Росатом" за последние несколько лет начала практические работы по проектам строительства атомных энергоблоков в разных странах мира. О том, как идут эти проекты, где найти ресурсы для их выполнения, в интервью РИА Новости в ходе форума "Атомэкспо-2018" рассказал президент инжинирингового дивизиона Росатома группы компаний ASE Валерий Лимаренко. В беседе речь также шла и о том, как группа ASE развивает у себя цифровые технологии, запрос на которые уже есть и за рубежом. Беседовал специальный корреспондент Владимир Сычев

— Валерий Игоревич, мы беседовали с вами год назад в рамках форума "Атомэкспо-2017". Каким, на ваш взгляд, стал прошедший до нынешнего форума год, какие основные результаты группы ASE вы бы выделили?

— С момента предыдущего форума состоялись три энергопуска новых блоков, в сооружении которых наша компания принимает непосредственное участие. В Ростове на Ростовской АЭС (№4) мы достроили "тысячник" (энергоблок с реактором ВВЭР-1000 — ред.), последний "тысячник" в Российской Федерации. Он соответствует всем принципам безопасности, но это все-таки предыдущее поколение реакторов.

Генеральный директор ААЭС Мовсес Варданян
Мовсес Варданян: ААЭС заработает на полную мощность к концу 2018 года
Происходит смена поколений реакторов. В Ленинградской области, в Сосновом Бору, пущен блок ВВЭР-1200 Ленинградской АЭС-2, где мы выступаем в качестве генерального проектировщика.

Состоялся энергопуск блока №3 Тяньваньской АЭС. Для нашей компании, для Росатома Тяньваньская АЭС это, безусловно, один из лучших проектов, который по всем показателям работает просто на отлично. А в этом году мы вышли на финишную прямую подготовки к физическому пуску энергоблока № 4 —в третьем квартале этого года, мы ожидаем разрешение надзорного органа на загрузку топлива в реактор.

Работа на внешних рынках — важнейшая составляющая работы нашей компании. ASE — крупнейший международный игрок на рынке, связанном со строительством атомных станций. За пределами России за год между форумами были начаты работы в Иране по сооружению второй очереди АЭС "Бушер" и в Бангладеш, где в ноябре прошлого года состоялась заливка первого бетона на площадке энергоблока №1 АЭС "Руппур". В начале апреля этого года состоялась торжественная церемония заливки первого бетона в Турции на АЭС "Аккую".

© РИА Новости / Михаил Климентьев | Перейти в медиабанкПрезидент РФ Владимир Путин и президент Турецкой Республики Реджеп Тайип Эрдоган на церемонии запуска строительства первого энергоблока АЭС "Аккую", сооружаемой "Росатомом" в Турции, у президентского дворца в Анкаре. 3 апреля 2018 года
Президент РФ Владимир Путин и президент Турецкой Республики Реджеп Тайип Эрдоган на церемонии запуска строительства первого энергоблока АЭС Аккую, сооружаемой Росатомом в Турции, у президентского дворца в Анкаре. 3 апреля 2018 года

За прошедший год положен большой задел на будущее на индийском направлении. В 2016-2017 годах мы передали первую очередь (два блока) АЭС "Куданкулам" индийскому народу. В 2017 году залит первый бетон на площадке третьего и четвертого энергоблоков.

Генеральный директор холдинга Атомэнергомаш Андрей Никипелов
Андрей Никипелов: АЭМ готовится к конвейерному выпуску оборудования АЭС

В декабре был подписан документ на сооружение АЭС "Эль-Дабаа" в Египте. По масштабам влияния на российско-египетские отношения проект сооружения четырехблочной атомной электростанции можно сравнить, наверное, только со строительством в свое время Асуанской плотины. Речь идет о современных блоках поколения 3+ общей мощностью в сумме до 5 ГВт.

Только что, 28 апреля, состоялась укладка первого бетона на Курской АЭС-2, сооружаемой по проекту ВВЭР-ТОИ. По сравнению с другими энергоблоками поколения 3+ проект ВВЭР-ТОИ предполагает существенное снижение стоимости сооружения, сроков и эксплуатационных расходов.

— Каков сейчас портфель заказов группы ASE как по российским, так и по зарубежным проектам, причем не только в традиционной атомной области, но и в неядерном направлении?

— По итогам 2017 года портфель заказов инжинирингового дивизиона составляет более 92 миллиардов долларов, что не ниже уровня 2016 года, даже с учетом завершения активной фазы работ на объектах, где были пуски. Это само по себе достижение в текущей внешнеполитической ситуации. Основной объем в портфеле, конечно, это традиционный для нас бизнес — сооружение АЭС большой мощности. Подписание двух блоков в Индии в прошедшем году — существенный вклад в наш портфель. С учетом данного контракта портфель дивизиона в данный момент включает 33 энергоблока, из которых 25 — за рубежом. При этом развитие новых направлений бизнеса остается для нас актуальной и важной задачей. И так как мы только развиваем данное направление, для нас важен не столько портфель полученных заказов, а положительные референции. И тут важнейшим для нас достижением стало подписание контракта с французской компанией Electricite de France на внедрение инструментов Multi-D на французских атомных станциях.

— Каковы основные внешние вызовы, с которыми сталкивается группа ASE, и как идет их преодоление?

— Законтрактованный портфель таков, что предстоит выполнить объем работ, с которым ни дивизион, ни отрасль в целом не сталкивалась. И это огромный вызов для нас. Для того чтобы достойно ответить на этот вызов, в дивизионе запущена программа трансформации, направленная на совершенствование системы управления, повышения качества работ от проектирования до сдачи объектов. Программу реализуем совместно с руководством отрасли. Не все дается легко, так как изменения требуют значительных усилий. Но мы осознаем необходимость перемен, для того чтобы выполнить принятые на себя обязательства.

— Но где вы ищете и как распределяете силы и ресурсы на проекты, чтобы их выполнить?

— Вы задали очень правильный вопрос. Эта задача чрезвычайно сложная. Мы ее решаем не сами по себе, в эту работу вовлечены и руководство госкорпорации "Росатом", и дирекции Росатома. Большой портфель проектов требует большого количества специалистов разного рода. Это прежде всего специалисты в области проектирования, потому что проектные работы идут первыми.

Генеральный директор государственной корпорации по атомной энергии Росатом Алексей Лихачев. Архивное фото
Лихачев надеется, что строительство АЭС в Иране не попадет под санкции США
Я бы сказал так — очевидно, мы ощущаем дефицит ресурсов. Но сразу оговорюсь: это дефицит не в том, что у нас людей мало, а в том, что требования к качеству проектов существенно выросли, что нужны люди очень высокой квалификации, которые умеют делать работу прежде всего для европейских заказчиков, в соответствии с высокими требованиями. Это принципиально важно. Как решать эту проблему?

Во-первых, работать с собственным персоналом по повышению квалификации — и от блока к блоку люди становятся опытнее. Во-вторых, брать людей с рынка. В-третьих, вовлекать молодых специалистов, готовить смену. Наконец, включать местных субподрядчиков, которые будут помогать адаптировать нашу проектную документацию к тем рынкам, на которых мы присутствуем.

Далее, что касается работ с закупками и поставками продукции и услуг для наших проектов. Здесь проблем меньше, потому что у нас высокий уровень квалификации и высокая производительность труда. Мы занимаемся этими вещами давно и справляемся с ними. Мы внедряем здесь цифровые технологии и считаем, что это позволит решить вопрос с трудовыми ресурсами в этом направлении. Что касается трудовых ресурсов в управлении проектами. Давайте будем говорить откровенно — таких людей ведь никто не готовит, на рынке их чрезвычайно мало, это самый большой дефицит. Практически мы выращиваем их сами. Поэтому если говорить, много проектов мы можем вести, я бы сказал так — столько, сколько мы сумеем воспитать руководителей проектных команд. И скорость роста таких команд является определяющей.

— А что касается собственных сил в части строительства и монтажа — как здесь обстоят дела?

— Здесь то же самое — чтобы избежать острого дефицита, мы в свое время приняли решение, что своими силами будем строить только "ядерный остров". Все остальное мы стараемся отдать местным подрядчикам. Тем не менее здесь нам придется количество своих сил увеличить почти в два раза, чтобы в ближайшие несколько лет обеспечить своевременное строительство объектов.

— Вот как раз хочу спросить о реализуемых проектах за рубежом. Совсем недавно началась подготовка грунтов под реакторное здание энергоблока No2 АЭС "Бушер" в Иране. Как в целом идет проект "Бушер-2"? Довольны ли вы, как генподрядчик, качеством работ, выполняемых иранскими специалистами?

— Спасибо за важный и правильный вопрос. Действительно, проведенные инженерные изыскания показали высокие сейсмические показатели площадки АЭС "Бушер". Но мы считаем обеспечение безопасности сооружаемых объектов атомной энергетики своим приоритетом. С этой целью был выработан и сейчас реализуется комплекс сложных технических и проектных решений. Одним из них является укрепление грунтов под основными зданиями сооружаемой станции. Мы используем здесь самые передовые технологии и мировой опыт. Я вам скажу откровенно — для нас тема грунтов была определенным вызовом. Мы этим начали сначала заниматься в Бангладеш на месте будущей АЭС "Руппур", потом на Бушере, эта же работа предстоит в Венгрии в рамках проекта АЭС "Пакш-2" и, не исключаю, это же работа предстоит и в Египте для АЭС "Эль-Дабаа".

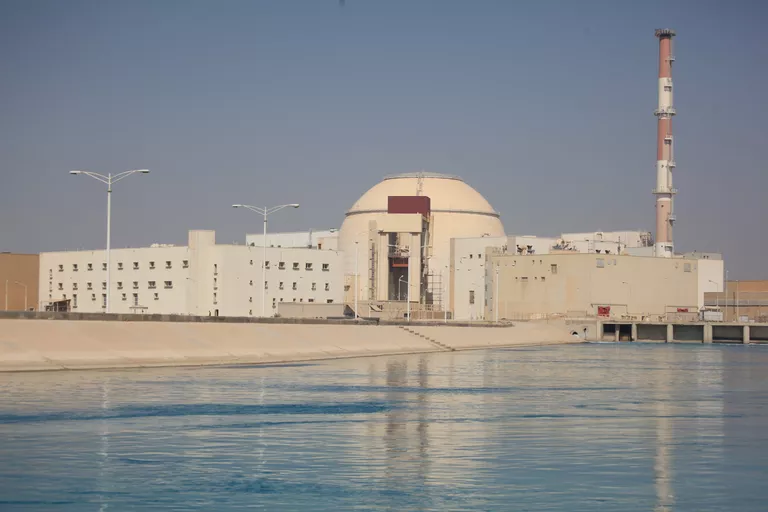

© Фото : Департамент коммуникаций госкорпорации "Росатом"АЭС "Бушер" в Иране
АЭС Бушер в Иране

— А почему вы называете это вызовом?

— Дело в том, что раньше это редко применялось в атомной энергетике. Но такой метод имеет большие перспективы, потому что повышает наши возможности по строительству объектов там, где это, может быть, не очень удобно. И появляются технологии, которые позволяют изменить условия площадки таким образом, чтобы можно было строить атомную станцию с заданными параметрами.

Загрузка ядерного топлива. Архивное фото
Глава ТВЭЛ оценила перспективы спроса на "противоаварийное" топливо
На Бушере без укрепления грунтов не обошлось бы. Тем более отрадно отметить, что иранские компании обладают высокими компетенциями в этой области. Это стало основой для победы иранского подрядчика в международном открытом тендере на производство работ по укреплению грунтов. Уверены, что иранский субподрядчик с честью выполнит взятые обязательства и произведет укрепление грунтов качественно и в намеченные сроки. Об этом свидетельствует и то, что субподрядчик получил хорошие результаты на опытном участке и уже приступил к укреплению грунтов под основными зданиями реакторного отделения блока №2. Поэтому я с удовлетворением утвердительно отвечаю на ваш вопрос. Что касается хода сооружения АЭС "Бушер-2" в целом, отмечу, что график работ соблюдается.

— А как идет сооружение нового городка для строителей новых блоков "Бушера"?

— Создание достойных социально-бытовых условий для строителей атомной электростанции является для нас одним из важнейших приоритетов. Еще на этапе предконтрактной работы стороны договорились, что заказчик построит новый и современный жилой городок для персонала подрядчика. Такой жилой городок уже строится. Мы внимательно следим за ходом его сооружения и отмечаем, что работы идут высокими темпами. Ожидаем, что уже следующим летом первые российские специалисты заселятся в новые и благоустроенные дома, построенные иранскими строителями. Кроме того, в жилом городке будет вся необходимая социальная инфраструктура, а также места для занятий спортом и проведения досуга.

— Относительно недалеко от Ирана идет строительство второй очереди АЭС "Куданкулам" в Индии. Что к настоящему моменту сделано на площадке? И как продвигается реализация проекта третьей очереди "Куданкулама"?

— Как известно, в апреле 2014 года Россия и Индия подписали генеральное рамочное соглашение о строительстве второй очереди АЭС "Куданкулам", которая включает энергоблоки 3 и 4. В июне 2017 года состоялось одно из важнейших событий этапа сооружения — произведена укладка первого бетона в плиту-основание основного здания реакторного отделения энергоблока №3 АЭС "Куданкулам", а также 23 октября 2017 года на блоке №4 была произведена укладка первого бетона, что дало старт началу работ по сооружению основных зданий его реакторного и турбинного отделений.

Посетители у стенда государственной корпорации по атомной энергии Росатом. Архивное фото
В Росатоме разрабатывают "противоаварийное" топливо для западных реакторов
В настоящее время на площадке АЭС развернуты и полномасштабно ведутся строительно-монтажные работы по основному и вспомогательному зданиям реакторного отделения и зданию турбинного отделения, а также земляные работы по большинству титульных зданий и коммуникационных тоннелей площадки второй очереди и гидросооружений водозабора. Выпуск рабочей документации ведется в соответствии с контрактным графиком. К настоящему времени заказчику отгружено четыре судовые партии оборудования общим весом около 10,3 тысячи тонн.

Что касается статуса реализации проекта третьей очереди АЭС "Куданкулам", то 1 июня 2017 года было подписано генеральное рамочное соглашение по ее строительству, а также межправительственный кредитный протокол, необходимый для реализации проекта. После подписания 31 июля 2017 года контрактов на первоочередные проектные работы, разработку рабочей документации на поставку первоочередного оборудования и оборудования длительного цикла изготовления проект сооружения блоков 5 и 6 АЭС "Куданкулам" перешел в фазу практической реализации. В настоящий момент идут работы по выпуску первоочередной рабочей документации и подготовка к проведению конкурсных процедур по заказу оборудования.

— Мы говорили о строительстве новых атомных блоков. Но, как говорится, не их сооружением единым — ведь инжиниринговый дивизион Росатома занимается и выводом из эксплуатации атомных блоков. Как идут с участием компании Nukem Technologies проекты по выводу из эксплуатации Игналинской АЭС?

— Nukem Technologies выступает в роли генерального подрядчика по сооружению комплекса промежуточного хранилища отработанного ядерного топлива (ПХОЯТ) и комплекса по извлечению, обращению и хранению твердых радиоактивных отходов на Игналинской АЭС.

В мае 2017 года ПХОЯТ был успешно введен в промышленную эксплуатацию, и к настоящему времени 53 контейнера с отработавшим ядерным топливом уже размещены в хранилище. В апреле 2018 года Nukem завершил основной объем в рамках горячих испытаний на комплексе по извлечению, обращению и хранению твердых радиоактивных отходов, ввод комплекса в промышленную эксплуатацию заказчиком ожидается в течение 2018 года.

— В отрасли активно обсуждаются возможности, предлагаемые Росатомом для внедрения своих цифровых технологий в экономике и промышленности России. Что уже сделано ASE в этом направлении в течение года?

— В течение прошедшего года ASE активно двигается в двух параллельных направлениях: пересмотр своих внутренних активностей в области цифры, проводя масштабную программу цифровой трансформации инжинирингового дивизиона, целью которой является переход на полностью цифровые технологии инжиниринга и развитие нашей платформы Multi-D для выхода на новые рынки. Напомню, что Multi-D — это система управления, позволяющая обеспечить наши инжиниринговые услуги.

Работы по ликвидации последствий аварии на АЭС Фукусима-1 в Окуме, Япония. 12 июня 2013
В Минобороны ведут мониторинг последствий аварии на АЭС "Фукусима-1"
Эти направления плотно взаимосвязаны: на основании текущей технологии Multi-D ASE делает следующий логический шаг — переход от цифровизации отдельных процессов в рамках единой технологии Multi-D проектирования к единой цифровой промышленно-технологической платформе управления сооружением как АЭС, так и любых других сложных инженерных объектов.

Именно в данной логике ASE в 2017 году вошло в программу "Цифровая экономика Российской Федерации", где будет выступать как ключевой центр компетенции по цифровой платформе управления жизненным циклом сложных инженерных объектов, а также участвовать как один из основных центров компетенций в программе реализации направлений "Умный город" и "Цифровое строительство". В настоящее время уже разработана архитектура цифровой платформы и концепция по управлению данными в процессах инжиниринга с учетом внедрения единого платформенного решения, начаты работы по разработке решения.

— Появились ли у ASE новые заказчики цифровой платформы Multi-D в России?

— Цифровая платформа Multi-D уже сейчас становится востребованной на рынке — мы прорабатываем возможности внедрения элементов технологии в целом ряде крупных компаний в нефтегазовой отрасли, РЖД и тому подобное. Параллельно совместно с госкорпорацией "Росатом" ASE активно участвует в программе создания единого цифрового портфеля продуктов госкорпорации, в который войдут основные модули технологии Multi-D.

— Любопытно, а насколько велик интерес к Multi-D за рубежом?

— Это не просто интерес — это требование времени. Сегодня зарубежные заказчики по проектам АЭС "Ханхикиви-1" в Финляндии, АЭС "Пакш-2" в Венгрии, АЭС "Эль-Дабаа" в Египте, АЭС "Бушер-2" в Иране в условиях контракта уже прописывают жесткое требование — передачу информационной модели АЭС с информационными технологиями, позволяющими работать с данной моделью на территории заказчика. В основные контракты входят разработка, наполнение данными и передача заказчикам системы управления информацией (Multi-D IMS, Information Management System), а также обеспечение работы всех участников проекта в едином информационном пространстве, за создание которого отвечает ASE. Другое яркое подтверждение заинтересованности зарубежного заказчика нашими технологиями — тот самый, о котором я сказал выше, заключенный в 2017 году с французскими партнерами из EdF контракт на реализацию пилотного проекта по внедрению технологии Multi-D.

— Можете рассказать о том, как состоялся выход на этот контракт? Все-таки речь идет об очень крупном игроке на рынке энергетики, который просто так решения не принимает.

— Французские партнеры в свое время приехали с визитом по линии Всемирной ассоциации операторов АЭС (WANO) на строящийся тогда первый энергоблок Нововоронежской АЭС-2. EdF — одна из крупнейших мировых эксплуатирующих организаций, она обладает схожими с Росатомом компетенциями в части проектирования и сооружения АЭС. И их заинтересовал наш комплексный подход к управлению информацией об АЭС на всем жизненном цикле с применением информационной модели объекта и методологии по управлению конфигурацией станции, отработанной в инструменте Multi-D IMS. В рамках пилотного проекта EdF впервые применяет решение Multi-D на одном из своих атомных блоков. Задача пилотного проекта — отработка элементов технологии Multi-D на реальных данных выбранного объекта, далее рассматривается возможность масштабирования подхода на последующие объекты. И от успеха первого проекта будет зависеть наша дальнейшая работа с EdF в этом направлении.




Лента новостей
0
Сначала новыеСначала старые
loader
Онлайн
Заголовок открываемого материала
Чтобы участвовать в дискуссии,
авторизуйтесь или зарегистрируйтесь
loader
Обсуждения
Заголовок открываемого материала
